tw
總公司
總公司
台南官田廠
台北分公司
台中分公司
台南辦事處
+886 7871- 1101 Mon - Fri 08:00 - 17:00 812 高雄市小港區大業南路43號
+886 6693-5665 Mon - Fri 08:00 - 17:00 72046 台南市官田區工業南路15號
+886 22768-7216 Mon - Fri 08:00 - 17:00 11066 台北市信義區永吉路168號6樓
+886 42560-3616 Mon - Fri 08:00 - 17:00 42880 台中市大雅區中清路4段811巷8弄9號
+886 6581-4001 Mon - Fri 08:00 - 17:00 74158 台南市善化區光復路508號
tw
總公司
總公司
台南官田廠
台北分公司
台中分公司
台南辦事處
+886 7871- 1101 Mon - Fri 08:00 - 17:00 812 高雄市小港區大業南路43號
+886 6693-5665 Mon - Fri 08:00 - 17:00 72046 台南市官田區工業南路15號
+886 22768-7216 Mon - Fri 08:00 - 17:00 11066 台北市信義區永吉路168號6樓
+886 42560-3616 Mon - Fri 08:00 - 17:00 42880 台中市大雅區中清路4段811巷8弄9號
+886 6581-4001 Mon - Fri 08:00 - 17:00 74158 台南市善化區光復路508號
取得的認證
ISO 9001/ISO 45001/ISO 17025
重防蝕塗料
NO.1 in Taiwan
工程服務
NO.1 Reliable

工程中,做中學,學中做

最後更新日期:2024年12月30日

工程中,做中學,學中做

混凝土事業處 蘇浩仁

前言

民國107年踏入了進入柏林的大家庭,從一個百貨業務銷售員踏入完全不同的領域,第一場工地在嘉聯益科技桃科廠的地坪EPOXY及FRP工程,算是有史以來柏林FRP使用量最高的工地,工程完工前的路總是坎坎坷坷,以新人來說不懂的地方就是多問、多學、自己下去嘗試做,很慶幸的,我有一個很好的部門主管-徐智輝經理,在他很細膩的教導之下從無到有,從一個門外漢慢慢領悟到工程的技術以及累積實務上的經驗才能順利完成此案件,六年多來讓我從一個完全不了解這個行業的門外漢蛻變成一位塗裝工程的專業人員,以下是近年來,個人在執行地板漆工程針對各項塗裝系統工法的經驗分享::

一、5.0mmTH耐酸鹼乙烯酯樹脂積層地坪(3層)工法:

 施工程序材      料施工厚度 施工方式備註
表面處理1.混凝土表面含水份需低於8%。

2.大氣相對溼度需低於85%。

3.研磨及清潔混凝土表面。

底漆FRP-6R樹脂0.3 mm滾塗
FRP玻纖層FRP-6R樹脂+MAT-300E0.8 mm滾塗
FRP玻纖層FRP-6R樹脂+MAT-300E0.8 mm滾塗
FRP玻纖層FRP-6R樹脂+MAT-300E0.8 mm滾塗
FRP中塗層FRP-6R樹脂+#9石英砂2.0 mm鏝塗
乙烯酯面漆FRP-6R-T0.3 mm滾塗







1.施工工法

1.1混凝土素地施作前檢查:

(1)混凝土養生時間達28天以上。

(2)檢測含水率混凝土基材含水率低於8%以下。

(3)環境相對濕度施作前不得大於85%。

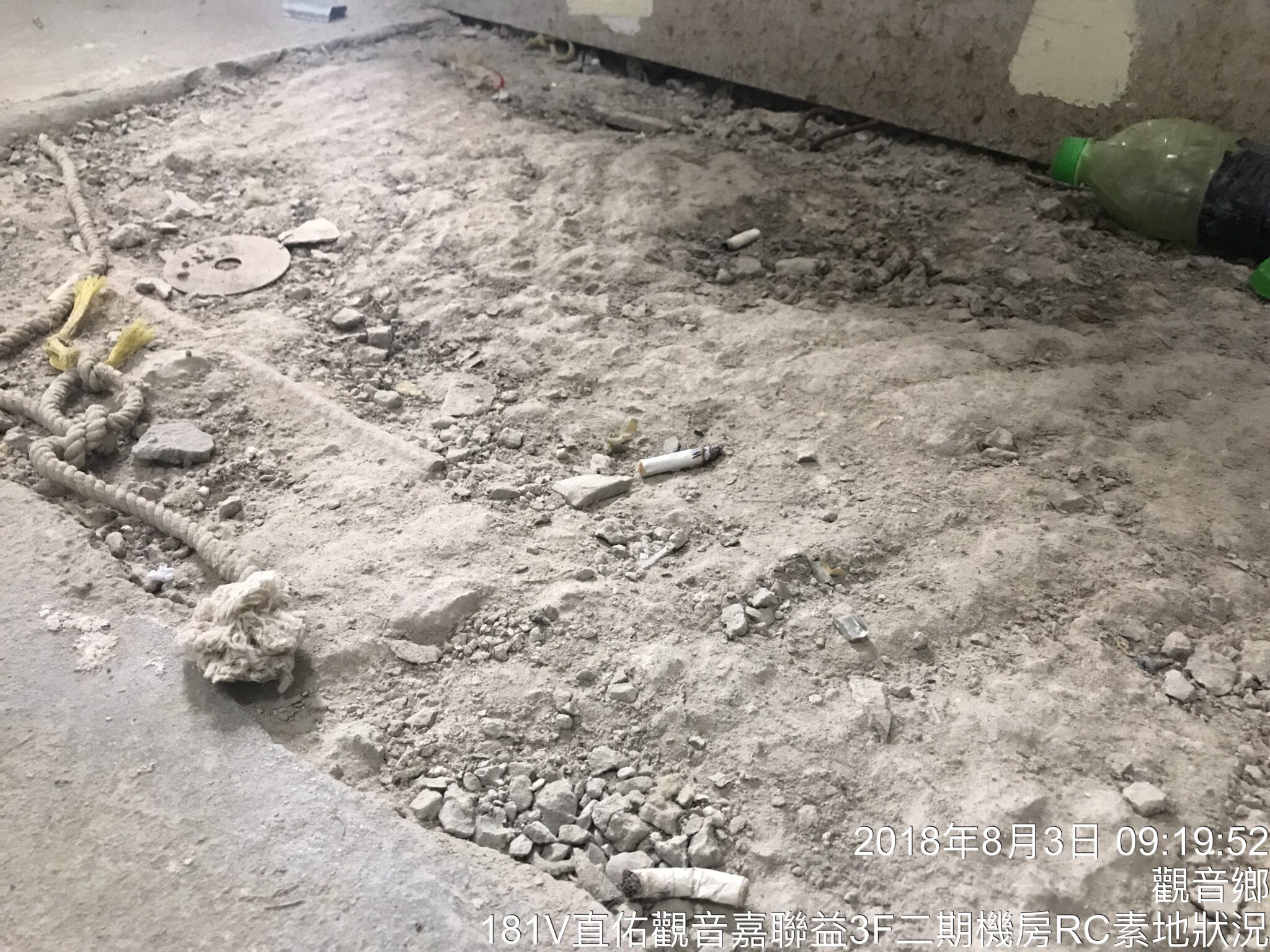

(4)混凝土面施作前辦理會勘,針對素地缺陷,如裂縫、凹洞與突出物及各種污垢,如粉塵與油污,拿出平面圖圖面做紀錄,也請營造廠做一些打石的動作及追加乙烯酯樹脂砂漿整補處理,如下圖:





1.2混凝土素地整理:

(1)混凝土素地整體的強度:素地的強度對地坪塗裝的品質有相當大的影響因素,常遇到的狀況不外乎表面起沙或粉光層剝落…等問題,必須使用鑽石刀研磨機將混凝土的表面鬆散部份去除後,使用吸塵器將粉塵吸乾淨即可,以免後續施作底塗後的附著力不好及滲透不完全造成層間剝離。

(2)混凝土地面的平整度非常差,先將FRP-6R樹脂以滾塗方式塗佈到不平整處讓樹脂滲透及封孔後,再將FRP-6R樹脂加上骨材石英砂攪拌均勻後,再倒入不平整處以鏝刀均勻的鏝塗至平整,如下圖:











1.3底塗FRP-6R樹脂施作:

(1)底塗目的在於使FRP與不同系列施工物之間緊密結合之界面,素地清潔完成後,再把FRP-6R依比例加入硬化劑後,使底塗滲入物件表面(混凝土或碳鋼素面),將表面氣孔封死,使其結合面附著力更好及牢固(塗裝間隔:3小時~5天,還是要依塗裝狀況為主)。

(2)攪拌時確保充分攪拌,尤其要注意邊角和底部,避免未混合均勻的現象。可以使用低速攪拌機,避免混入過多氣泡。













1.4 FRP-6R樹脂玻纖層施作:

(1)在内襯地坪施作的塗層加入MAT-300E,鋪貼含浸,使結構更為堅韌、強硬、增加耐酸鹼性、耐高度抗裂及抗壓,厚度約在 2 ~ 3 mm,施作前將MAT-300E一條一條的整齊攤開從第一層到第三層以手工鋪貼於地面,再倒入FRP-6R樹脂反覆的以滾塗的方式均勻覆蓋再使用脫泡滾輪跟著後面滾過防止玻纖突起,施作如下圖:





1.5 FRP-6R樹脂中塗層施作:

(1)FRP玻纖層完成之後,針對突起處及一些顆粒進行撿磨的動作之後清潔完成,再依比例將FRP-6R樹脂加入骨材#9石英砂均勻的攪拌,倒入玻纖層均勻地放料用鏝刀來鏝塗中塗層讓玻纖層平整度提高及增加強度的牢固性,如下圖:





1.6 FRP-6R-T面塗施作:

(1)FRP中塗層完成後,上面塗前整個區域需在整個用砂紙研磨機磨過、清潔過,保障後續面塗施作才不會有顆粒及不平整面出現。

(2)最後一道面塗使用FRP-6R-T乙烯酯面塗,先以大支滾輪沾面漆滾過,再用大支滾輪滾塗以十字方式交叉滾塗,讓面塗塗佈均勻也不會積料造成色澤不均,施作如下圖:













二、3.0mmTH耐磨環氧樹脂地坪(流展型)工法

施工程序材    料施工厚度施 工 方 式備註
表面處理1.混凝土表面含水份需低於8%。

2.大氣相對溼度需低於85%。

3.研磨及清潔混凝土表面。

底漆Primer 880.2 mm滾塗
中層砂漿Primer 88+#9石英砂2.0 mm鏝塗
耐磨面漆PA-20000.8 mm鏝塗綠建材

1.施工工法

1.1 混凝土素地施作前檢查:

(1)混凝土養生時間達28天以上。

(2)檢測含水率混凝土基材含水率低於8%以下。

(3)環境相對濕度施作前不得大於85%。

(4)混凝土面施作前辦理會勘,針對素地缺陷,如裂縫、空鼓、凹洞與突出物、鋼筋及各種污垢,如粉塵與油污,拿出平面圖圖面做紀錄及請營造廠做一些打石及切鐵及追加樹脂砂漿(重砂)整補處理,如下圖:











1.2 混凝土素地整理:

(1)混凝土素地整體的強度:素地的強度對地坪塗裝的品質有相當大的影響因素,常遇到的狀況不外乎表面起沙或粉光層剝落…等問題,必須使用鑽石刀研磨機,將混凝土的表面鬆散部份去除後,使用吸塵器將粉塵吸乾淨即可,以免後續施作底塗後的附著力不好及滲透不完全造成層間剝離。

(2)混凝土地面的平整度非常差,先將Primer88樹脂以滾塗方式塗佈不平整處,讓樹脂滲透及封孔增添樹脂砂漿的附著才不會層間剝離,再將Primer88樹脂加上骨材石英砂攪拌均勻後再倒入不平整處以鏝刀均勻的鏝塗至平整,如下圖:


















1.3 底塗Primer88施作:

(1) 底塗目的在於使Primer88與混凝土之間緊密結合之界面,混凝土素地清潔完成後,再把Primer88依比例2:1加入硬化劑後靜置10分鐘再進行施工,倒入素地使用水耙均勻地撥開塗料,使底塗滲入表面(混凝土),將表面氣孔封死,使其後續塗裝結合面附著力更好(塗裝間隔:3小時~5天,還是要依塗裝狀況為主),如下圖:

(2)底塗Primer88施作時,凹陷處不可積料,否則將影響附著力及硬化。







1.4 中塗層Primer88+#9石英砂施作:

(1)底塗完成後,接著將Primer88主劑、硬化劑依比例2:1以攪拌機混合均勻後,加入35公斤的#9石英砂再攪拌均勻,直接倒於素地,以3mm的齒耙均勻地去放料,再以鏝刀鏝塗使之平均流展,如下圖。

(2)如有氣泡發生時,可穿釘鞋進入施工面使用脫泡器來回滾塗消泡。

(3)檢查塗膜表面有無缺陷,如針孔、隙縫、浮油、鏝刀痕現象,須以Primer88+滑石粉依比例用攪拌機攪拌均勻後再批土(PUTTY)修飾











1.5 面塗層PA-2000(流展型)施作:

(1)中塗層完成後,把整個區域使用手工砂紙研磨機研磨、清潔後,接著將PA-2000主劑、硬化劑依比例5:1以攪拌機混合均勻後,直接倒於中塗層,以1.5mm的齒耙均勻地去放料,再以鏝刀鏝塗使之平均流展,如下圖。

(2)如中塗層有放置一段時間才要上面塗層的話,必須把全區域檢查過如破損、油漬、浮油、殘膠…等影響面塗附著的汙染,必須全區使用調薄劑清洗過後,再使用鑽石研磨機打磨完,全區刮塗一道Primer88底塗來隔絕汙染,後續上面塗層才不容易出現開花、表面張力…等情況。

(3)施作面塗時如有氣泡發生時,可穿釘鞋進入施工面使用脫泡器來回滾塗消泡。

(4)塗膜完成後,須設警告標示,以免人員進入破壞塗膜。



—–

接下來分享麥寮華氣社的導電塗裝工程

抗靜電環氧樹脂地坪施工的工法,與流展型耐磨環氧樹脂地坪差別在多了一道水性導電底塗,及面塗內多了導電纖維粉及導電纖維,抗靜電環氧樹脂地坪的施作在精度和工藝上要求更高,因為它不僅要具備環氧樹脂地坪的耐磨、耐酸鹼和一體成形美觀特性,還需要達到特定的抗靜電性能,以防止靜電積聚和釋放透過抗靜電地坪把設備機器的靜電及人體的靜電釋入地面,適用於精密半導體廠、電子零件廠、無塵室、高精密儀器實驗室等,接下來就開始介紹塗裝工法。

三、抗靜電環氧樹脂地坪 3.0mm (106~109Ω)

施工程序材    料施工厚度施 工 方 式備註
表面處理1.混凝土表面含水份需低於8%。

2.大氣相對溼度需低於85%。

3.研磨及清潔混凝土表面。

底漆Primer 880.2 mm滾塗
中層砂漿Primer 88+#9石英砂2.0 mm鏝塗
貼銅箔導電銅箔銅箔貼到接地箱附近
水性導電底漆Primer 67WC~0.1 mm滾塗
抗靜電面漆PA-2000C0.7 mm鏝塗綠建材





1.施工工法

1.1 混凝土素地施作前檢查:

(1)混凝土養生時間達28天以上。

(2)檢測含水率混凝土基材含水率低於8%以下。

(3)環境相對濕度施作前不得大於85%。

(4)混凝土面施作前辦理會勘,針對素地缺陷,如裂縫、空鼓、凹洞與突出物、鋼筋及各種污垢,如粉塵與油污,拿出平面圖圖面做紀錄,並請營造廠做一些打石及切鐵及追加樹脂砂漿(重砂)整補處理

1.2 混凝土素地整理:

(1)混凝土素地整體的強度:素地的強度對地坪塗裝的品質有相當大的影響因素,常遇到的狀況不外乎表面起沙或粉光層剝落…等問題,必須使用鑽石刀研磨機將混凝土的表面鬆散部份去除後使用吸塵器將粉塵吸乾淨即可,以免後續施作底塗後的附著力不好及滲透不完全造成層間剝離,如混凝土素地狀況良好的話,則用一般的磨石機來研磨即可。

(2)混凝土地面的平整度非常地差,先將Primer88樹脂以滾塗方式塗佈不平整處,讓樹脂滲透及封孔,增添樹脂砂漿的附著才不會層間剝離,再將Primer88樹脂加上骨材石英砂,攪拌均勻後再倒入不平整處以鏝刀均勻的鏝塗至平整。





1.3 底塗Primer88施作:

(1)底塗目的在於使Primer88與混凝土之間緊密結合之界面,混凝土素地清潔完成後,再把Primer88依比例2:1加入硬化劑後靜置10分鐘再進行施工,倒入素地使用水耙均勻地撥開塗料,使底塗滲入表面(混凝土),將表面氣孔封死,使其後續塗裝結合面附著力更好(塗裝間隔:3小時~5天,還是要依塗裝狀況為主),如下圖。

(2)底塗Primer88施作時,凹陷處不可積料,否則將影響附著力及硬化。





1.4 中塗層Primer88+#9石英砂施作:

(1)底塗完成後,接著將Primer88主劑、硬化劑依比例2:1以攪拌機混合均勻後,加入35公斤的#9石英砂再攪拌均勻,直接倒於素地,以3mm的齒耙均勻地去放料,再以鏝刀鏝塗使之平均流展。

(2)如有氣泡發生時,可穿釘鞋進入施工面使用脫泡器來回滾塗消泡。

(3)檢查塗膜表面有無缺陷,如針孔、隙縫、浮油、鏝刀痕現象,須以Primer88+滑石粉依比例用攪拌機攪拌均勻後再批土(PUTTY)修飾。







1.5 貼銅箔施作:

(1)於中塗乾燥後,將自黏式導電銅箔(寬1cm,厚0.18mm)由內向外延伸30cm以上,接至業主指定之接地端子,或是從地板黏貼1M以上的銅箔至接地箱來預留位置,黏貼完後需再以小滾輪頭再壓過以免銅箔翹起,後面塗裝會有痕跡。



1.6 水性導電底塗Primer 67WC施作:

(1)上塗前檢視下層面是否平整,砂漿是否已完全硬化,以免影響導電性或造成面漆塗膜產生皺紋等異常產生。

(2)選用含有導電材料的環氧樹脂塗料,這些材料通常包括石墨等,能夠形成導電通路,主劑和硬化劑及水依比例使用磅秤秤量,材料攪拌混合時需嚴格按照比例進行,並充分攪拌均勻,施作時需十字交叉滾塗,且需避免積料,以免影響導電效果及附著力。

1.7 導電面塗PA-2000C施作:

(1)面塗施作前,必須拿抗靜電器來檢測底塗的阻抗值,阻抗值必須在103以下,針對底塗須全面檢視有顆粒的部分需使用鏝刀刮除,以免影響到面塗的外觀。

(2)將攪拌均勻之導電面塗PA-2000C倒在施工面上,以1.5mm鋸齒狀耙子放料後,再使用金屬鏝刀將材料鏝平。厚度必須控制在0.7mm,必須拿濕膜厚片測量掌控,材料整平後必須拿脫泡滾輪來回的滾塗,防止鏝刀痕跡及材料內之氣泡產生。



1.8 導電檢測方式:

(1)使用PC-27-7H防靜電專用儀器測量阻抗值如下圖

(2)測量電壓500V或100V

(3)一端接於地線”EARTH”另一端接於導線”LINE”

(4)各接上地線與導線,底端需墊上”導電橡膠”確保導電性

(5)被測試地面需擦拭乾淨,兩秤錘之導電墊片亦需擦拭乾淨,再緊壓於被測地面上,按下紅色按鈕紅燈亮,兩點之導電性(阻抗)則顯示在儀器上。

(6)導電值判讀如下圖



*以上工程資料協助-胡建邦提供

四、環氧樹脂地坪固化與養護:

1.固化時間:固化時間視混合比例和環境條件而定,通常需要24-48小時,期間避免觸碰或沾染灰塵。

2.養護期:完全固化後,環氧樹脂需要一段養護期才能達到最佳強度,這可能需要幾天到一週,一週後才可開放,以免影響塗膜。

五、總結:

工程就是掌握人、機、料、法、環五大重點,就可以解決大部分的困難,經理及副總常說有工就有事,工事工事,遇到事情別怕事,自己先想辦法去處理,如解決就是自己的學習及成長,如無法解決可尋求長官協助,在柏林內可以學習的專業知識非常多,不管是防火塗裝、防蝕塗裝、地坪EPOXY、內襯,這些可能學了好幾年都學不完,柏林是個很好的學習舞台,就看你願不願意從工程中吸收學習,主要要肯做才會學得到。

小編的話

記錄著柏林的大小事,同時因為有每一位員工及支持柏林的您,都讓柏林更加精彩。柏林刊物自1989年創刊號以來,已連續發行超過76期,迄今仍持續進行中。藉由刊物提供員工全方位之教育訓練及創新改革的平台,與廣大客戶及專業機構溝通的橋樑,也能更了解我們對台灣工程界的貢獻。

訂閱電子報



探索更多來自 柏林股份有限公司 的內容

立即訂閱即可持續閱讀,還能取得所有封存文章。

Continue reading
